Cập nhật tiến độ TT Genesis 04/08/2026: Tăng tốc thi công

Thị trường bất động sản Nam Sài Gòn đang bước vào giai đoạn nhộn nhịp, kéo theo đó là sự kỳ vọng to lớn của giới đầu tư vào những dự án biểu tượng sắp ra mắt. Đối với những khách hàng đang mong ngóng một không gian an cư chuẩn mực, sự thiếu hụt thông tin thực tế tại công trường thường gây ra tâm lý e ngại.

Hiểu được điều đó, bản cập nhật tiến độ TT Genesis 04/08/2026 dưới đây sẽ giải quyết triệt để bài toán minh bạch thông tin. Chúng tôi mang đến cho bạn góc nhìn cận cảnh, sắc nét nhất về nhịp độ thi công sôi động, qua đó quý khách hàng có thể hoàn toàn an tâm chứng kiến từng bước chân vững chắc trên hành trình kiến tạo chuẩn mực sống tinh hoa tại dự án TT Genesis.


Tổng quan cập nhật tiến độ TT Genesis 04/08/2026 trên công trường

Bước vào những ngày đầu tháng 8, không khí tại công trường dự án đang nóng hơn bao giờ hết. Hàng loạt trang thiết bị cơ giới hạng nặng, máy xúc, cần cẩu và đội ngũ kỹ sư, công nhân đang hoạt động hết công suất để đảm bảo bám sát các mốc thời gian đã cam kết.

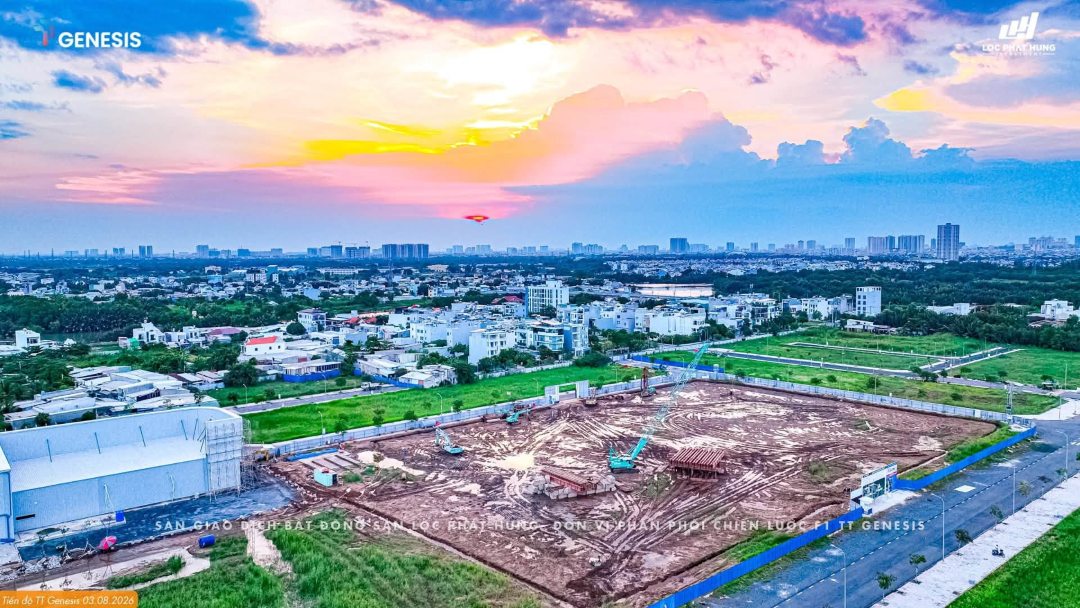

Toàn cảnh mặt bằng công trường dự án TT Genesis ngày 04/08/2026
Toàn cảnh công trường TT Genesis nhìn từ trên cao với hạ tầng mặt bằng đã hoàn thiện

Sự phối hợp nhịp nhàng giữa Liên doanh Chủ đầu tư và Tổng thầu Ricons đã tạo nên một đại công trường quy củ, an toàn và chuyên nghiệp. Nhìn từ trên cao, toàn bộ khu đất dự án đã được san lấp mặt bằng hoàn thiện, sẵn sàng cho những công đoạn thi công phần ngầm phức tạp nhất.

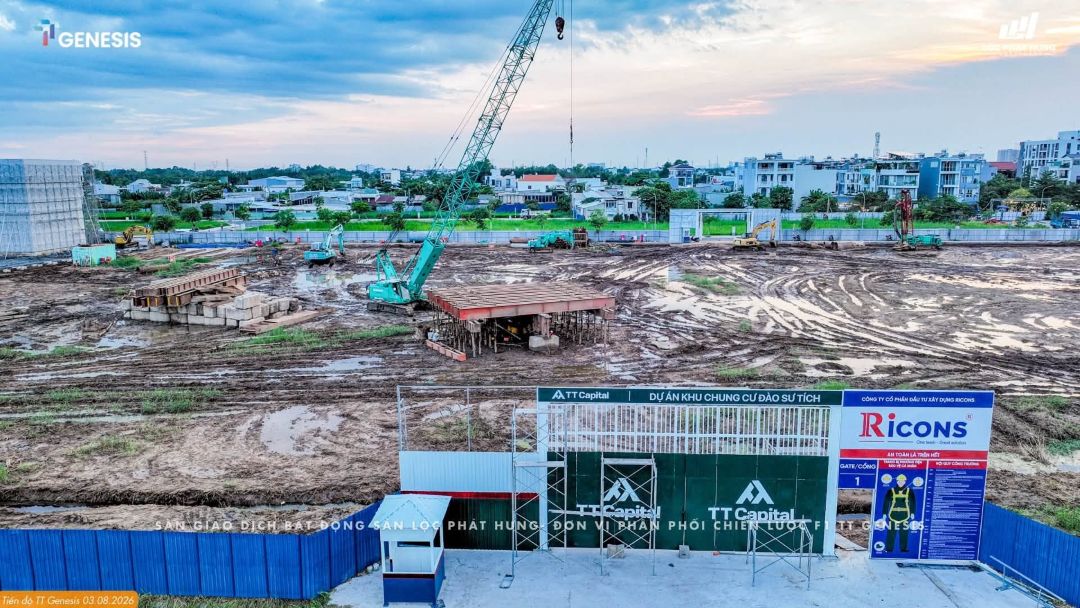

Máy móc thi công tấp nập tại dự án TT Genesis
Không khí làm việc khẩn trương với sự hỗ trợ của hệ thống máy móc hiện đại tại công trường

Trọng tâm: Triển khai công tác thử tải tĩnh cọc (Static Pile Load Test)

Để duy trì nhịp độ liên tục cho toàn bộ Tiến độ TT Genesis trong tháng này, hạng mục quan trọng nhất đang được ráo riết thực hiện là lắp đặt hệ thống khung dầm phản lực và tải trọng thử. Đây là quy trình bắt buộc dùng cho công tác thử tải tĩnh cọc (Static Pile Load Test) trong giai đoạn thi công xử lý nền móng công trình, bởi nền móng vững chắc chính là linh hồn của mọi công trình vĩnh cửu.

Mục đích cốt lõi của hệ thống thử tải nền móng

Việc áp dụng hệ thống thử tải tĩnh cọc không phải là một thủ tục hình thức mà là bước kiểm định kỹ thuật mang tính sống còn đối với kết cấu dự án. Hệ thống này phục vụ hai mục đích chính:

  • Xác định sức chịu tải thực tế: Kỹ sư tiến hành kiểm tra khả năng chịu tải của cọc (bao gồm cọc ép hoặc cọc khoan nhồi) dưới tác động trực tiếp của tải trọng nén dọc trục thực tế ngay tại công trường.
  • Đánh giá độ lún của cọc: Đo lường chi tiết sự biến dạng (độ lún) của cọc theo từng cấp áp lực khác nhau, từ đó lấy số liệu để so sánh với hồ sơ thiết kế, bảo đảm an toàn kết cấu tuyệt đối cho tòa nhà trước khi chính thức bước vào thi công móng đại trà.

Các thành phần chính cấu tạo nên hệ thống thử tải

Để vận hành một cách chính xác và an toàn, hệ thống thử tải được cấu thành từ 4 bộ phận kỹ thuật chuyên dụng:

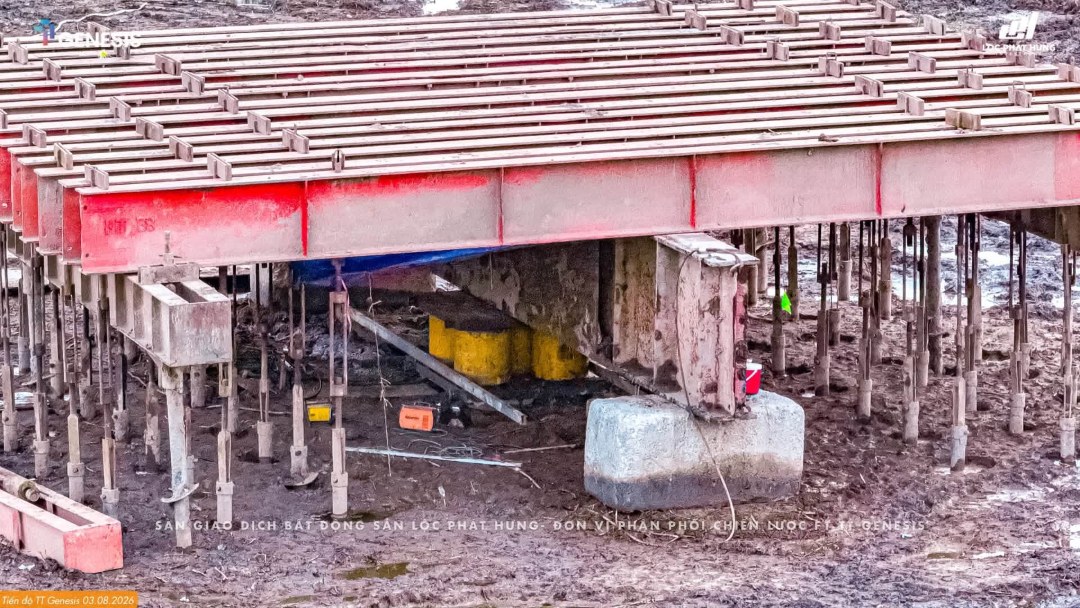

Hệ dầm thép phản lực phục vụ thử tải tĩnh cọc TT Genesis
Chi tiết hệ dầm thép phản lực và kích thủy lực trong công tác thử tải tĩnh cọc tại công trường
  1. Hệ dầm thép phản lực: Bao gồm các chùm dầm thép định hình chịu lực (được chia thành dầm chính và dầm phụ) xếp chồng lên nhau nhằm tối ưu hóa việc phân bổ và truyền tải trọng.
  2. Khối tải trọng / Hệ neo: Khối này sử dụng các khối bê tông đúc sẵn (hoặc hệ thống cọc neo xung quanh) đóng vai trò làm đối trọng phản lực vững chắc.
  3. Kích thủy lực: Thiết bị này được đặt ngay trên đỉnh cọc cần thử và nằm an toàn bên dưới hệ dầm thép.
  4. Hệ thống thiết bị đo lường: Chuyên viên sử dụng đồng hồ đo áp lực dầu (giúp xác định tải trọng nén) và các đồng hồ so / cảm biến đo độ dịch chuyển (để xác định chính xác độ lún của cọc).

Nguyên lý hoạt động và thu thập dữ liệu độ lún

Công tác thử tải đòi hỏi sự tỉ mỉ và độ chính xác tính bằng milimet. Nguyên lý hoạt động của hệ thống diễn ra theo một quy trình kiểm soát nghiêm ngặt:

  • Đầu tiên, kích thủy lực được bơm áp lực để đẩy tăng dần lực nén hướng xuống đầu cọc theo từng cấp đã được quy định (mức thử nghiệm thường dao động từ 100% đến 200% hoặc thậm chí 300% tải trọng thiết kế ban đầu).
  • Trong quá trình này, hệ dầm thép và khối tải trọng bên trên sẽ giữ vai trò là “điểm tựa” cố định, có tác dụng chống lại lực đẩy hướng lên của kích, ép lực nén hoàn toàn xuống đầu cọc.
  • Cuối cùng, đội ngũ kỹ sư sẽ túc trực quan sát, liên tục thu thập dữ liệu độ lún theo thời gian để có thể đánh giá một cách chính xác nhất chất lượng của nền cọc.

Nền tảng kiến tạo chuẩn mực sống tinh hoa

Tổng quan phối cảnh dự án TT Genesis Nam Sài Gòn
Phối cảnh tổng thể dự án căn hộ cao cấp TT Genesis tại Nam Sài Gòn

Bản cập nhật tiến độ TT Genesis 04/08/2026 chính là minh chứng rõ nét nhất cho tiềm lực tài chính cũng như năng lực triển khai của Chủ đầu tư. Bằng việc áp dụng những tiêu chuẩn kỹ thuật khắt khe nhất trong công tác xử lý nền móng, dự án đang đặt những viên gạch vững chắc đầu tiên để chuẩn bị cho sự vươn cao của các phân khu trọng điểm.

Đặc biệt, sự cẩn trọng trong giai đoạn nền móng này chính là tiền đề hoàn hảo để giới thiệu Tháp The Lucis ra thị trường. Tòa tháp với tầm nhìn đắt giá này đòi hỏi một kết cấu chịu lực hoàn hảo, và những kết quả khả quan từ công trường hiện tại đang củng cố mạnh mẽ niềm tin của khách hàng về một công trình mang tính biểu tượng bền vững với thời gian.


Kết luận

Bài viết cập nhật tiến độ TT Genesis 04/08/2026 đã khắc họa rõ nét bức tranh thi công nhộn nhịp, chuyên nghiệp, đặc biệt là sự khắt khe trong công tác thử tải tĩnh cọc. Những thông số kỹ thuật thực tế và hình ảnh trực quan tại công trường là lời khẳng định đanh thép về cam kết chất lượng mà Liên doanh Chủ đầu tư dành cho khách hàng. Dự án đang thực sự tăng tốc, sẵn sàng cho những bước đột phá mạnh mẽ trước thềm các sự kiện chiến lược sắp tới.

Bạn đã sẵn sàng trở thành một phần của biểu tượng sống mới tại Nam Sài Gòn? Đăng ký ngay hôm nay để nhận thông tin nội bộ mới nhất và tư vấn chuyên sâu về các dòng sản phẩm giới hạn tại TT Genesis!

Rate this post

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
